Corrèze – Travaux d’assainissement

Travaux Corrèze assainissement

Dans le cadre du plan pluriannuel de modernisation de ses infrastructures, Tulle agglo entame un nouveau chantier sur la commune de Corrèze en collaboration avec le Syndicat du Puy des Fourches Vézère afin de réaliser des travaux conjoints de mise en conformité des réseaux d’assainissement et d’eau potable.

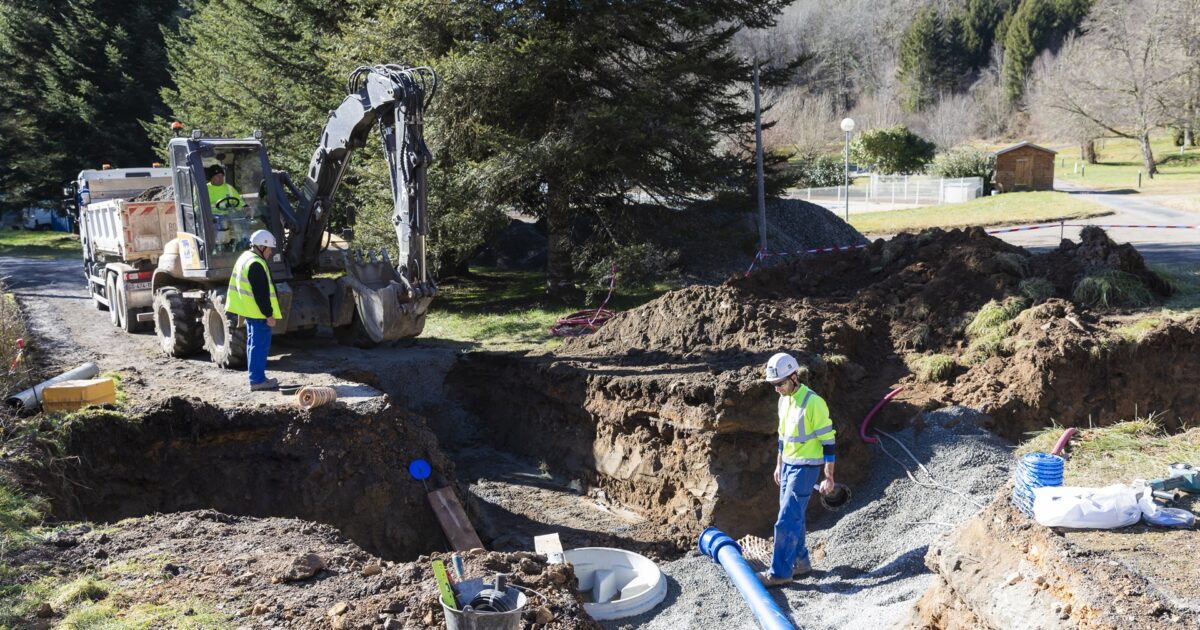

L’opération, qui devrait durer de 8 à 12 mois, répondra à de multiples objectifs : séparer les eaux pluviales des eaux usées, sécuriser les réseaux et renouveler les ouvrages de relèvement. Ces travaux ont débuté il y a environ 1 mois.

Pour la partie assainissement, le programme de travaux comprend également la création d’une nouvelle station d’épuration courant 2025.

Par la même occasion, la Fédération Départementale d’Electrification et d’Energie de la Corrèze (FDEE 19) prévoit de dissimuler les réseaux aériens électriques et de télécommunications et de réhabiliter les installations d’éclairage public, mâts et lanternes. Ces travaux concerneront principalement la rue du moulin de Jarpel et les impasses Pré Gilet et Barbanel. Ils seront réalisés dans la continuité des travaux d’assainissement et d’eau potable, c’est-à-dire à partir de septembre 2025 pour une durée prévisionnelle de 2 mois.

LE PROJET EN DETAILS…

LES TRAVAUX D’ASSAINISSEMENT COLLECTIF :

Rue du Moulin de Jardin :

  • Mise en séparatif
    • Pose de 1 515 ml de réseaux d’eaux usées et d’eau potable
  • Reprise de 48 branchements

Rue René Cassin et rue de la Croix Ferrée

  • Création de 620 ml de réseau d’eau usées

Rue de la Pialle

  • Le renouvellement de 125 ml de réseau d’eaux usées

Secteurs du Vieux Foirail, du Pont Neuf/RD 26, du Moulin de la Reine, et du Roc blanc

  • Réhabilitation de plusieurs tronçons
    • Pose de 40 ml de canalisations PVC
    • Chemisage de 819 ml de canalisations

Avenue de la gare et rue du Docteur Bénassy

  • Renouvellement, création et mise en conformité de 11 branchements

Aval de la rue du Moulin de Jarpel

  • Création d’un poste de refoulement
  • Renouvellement du poste des rivières
    • 430 et 250 ml de canalisations de refoulement

LES TRAVAUX SUR LES RESEAUX D’EAU POTABLE

Dans le bourg,

  • Remplacement de 1940 ml de canalisations sur le secteur du moulin de Jarpel
  • 135 ml dans la rue de La Pialle.
  • 63 branchements seront également renouvelés sur ces secteurs.

L’ensemble des opérations d’eau potable et d’assainissement est assurée sous la maitrise d’œuvre du bureau d’études SOCAMA et réalisée par le groupement d’entreprise Miane et Vinatier / Corvisier.

UNE NOUVELLE STATION D’EPURATION

La construction d’une nouvelle station d’épuration d’une capacité nominale de 1262 EH (Equivalent Habitant) est prévue lors d’une seconde phase de travaux courant 2025.

Ce nouvel équipement, mieux adapté aux charges organiques et hydrauliques à traiter et plus respectueux du milieu naturel, permettra la mise en conformité du système d’assainissement de la commune (exigences réglementaires).

LES TRAVAUX D’ELECTRICITE

Les travaux de dissimulation des réseaux électriques font suite à la réalisation des travaux des réseaux humides. Ils permettront de rendre plus esthétique le secteur tout en adaptant chaque réseau aux nouveaux usages et anticipant de nouvelles contraintes éventuelles. Les installations d’éclairage, dont la partie luminaire, sera rénovée dans le cadre du projet « éclairons demain » de la FDEE. Ils seront déposés de leur support béton (réseau électrique existant) puis installés sur des mâts d’éclairage beaucoup plus esthétiques.

DES TRAVAUX QUI PERTURBERONT LA CIRCULATION

Durant les travaux, des perturbations notamment de circulation sont à prévoir.

Dans certains secteurs, les routes sont fermées à la circulation lors des phases de travaux ; c’est le cas pour la rue René Cassin et la rue du Moulin de Jarpel (les véhicules d’urgence, de services et de transports scolaires bénéficient d’une dérogation et peuvent circuler).

L’accès riverains sera également maintenu.

Des déviations sont mises en place pour contourner la zone de chantier.

INFO IMPORTANTE : Les travaux de coordination impliquent l’intervention de plusieurs entreprises sur l’emprise du chantier. Pour le secteur de la rue du moulin de Jarpel, l’accès des riverains, des services publics et des secours ainsi que l’accès au camping seront maintenu pendant toute la durée des travaux.

LE BUDGET

Coût de l’opération pour la partie assainissement : 2 390 000 € HT.

Cette somme comprend le coût des travaux liés aux réseaux EU et EP (1 915 100 € HT) et les travaux de réalisation des postes de refoulement (214 900 € HT). Ainsi que le coût de la mise en conformité des branchements EU (260 000 € HT).

Reste à charge pour Tulle agglo : 1 120 200 € HT.

Coût des travaux sur les réseaux d’eau potable : 568 263 € HT.

Reste à charge pour le Syndicat du Puy des Fourches Vézère : 437 623 € HT.

L’ensemble du projet bénéficie du soutien des partenaires financiers :

L’Agence de l’eau Adour Garonne

  • Montant de l’aide attendue pour les réseaux de collecte des eaux usées et ouvrages de refoulement : 841 500 € HT
  • Montant de l’aide attendue pour les réseaux d’eau potable : 130 640€ HT
  • Montant de l’aide attendue pour la mise en conformité des branchements : 112 550 € HT

Le Département de la Corrèze

  • Montant de l’aide attendue pour les réseaux de collecte des eaux usées et pour les postes de refoulement : 168 300 € HT

Coût des travaux liés aux réseaux secs : 552 500 € HT.

Reste à charge pour la mairie de Corrèze : 50 730 € HT

Localisation :
Rue du Moulin de Jarpel 19800 Corrèze

Le calendrier des réalisations

  • PHASE 1

    Février - Mars 2025

    Travaux au niveau de la rue René Cassin



  • PHASE 2 (plusieurs équipes)

    Mars – Juin 2025

    • Mars 2025 : Travaux réseaux EU et AEP rue de la Pialle
    • Avril à Juin 2025 : Travaux réseaux EU et AEP au niveau de la rue de la Croix Ferrée et en amont de la rue du moulin de Jarpel et travaux AEP dans la rue Leonard Bonnet
    • Mars à Juin 2025 : Travaux réseaux EU/EP et AEP sur l’aval de la rue du moulin de Jarpel.
  • PHASE 3 (planning à venir)

    A partir de septembre 2025

    • Travaux de chemisage du réseau EU au niveau de la RD 26 (secteur du Pont neuf). Travaux sous demi-chaussée
    • Travaux de réparations ponctuelles dans les secteurs du Roc blanc, du moulin de la Reine, du vieux Foirail et de la rue d’En Bar. Travaux d’enfouissement des réseaux électriques et télécom après la pose des réseaux humides.
